Utility-Scale Solar Farm Racking Systems (5-100 MW)

Utility scale solar mounting structure racking guide: which configuration fits, what drives cost per watt, and which quality evidence to demand before you buy.

Utility-Scale Solar Farm Racking Systems (5-100 MW)

Five to one hundred megawatts is the band where racking stops being a hardware line item and becomes a variable in the financial model. At this scale a one percent change in yield, a two percent change in steel tonnage, or a three week slip in the construction schedule all show up directly in the levelised cost of energy that the project is financed against.

It is also the band where the engineering inputs become unavoidable: a geotechnical campaign rather than an assumption, a wind study rather than a code default, and a logistics plan rather than a delivery date.

This hub covers the fixed-tilt and tracker configurations used across utility-scale ground-mount, the foundation systems underneath them, and the supply discipline that keeps a multi-hundred-megawatt programme on schedule.

Obtén un presupuesto rápido

Qué abarca este grupo

It is also the band where the engineering inputs become unavoidable: a geotechnical campaign rather than an assumption, a wind study rather than a code default, and a logistics plan rather than a delivery date.

  • Fixed-tilt table structures for large contiguous ground-mount blocks
  • Single-axis tracker systems, including drive architecture and control strategy
  • Pile foundation systems: driven, screwed and rammed, selected by soil report
  • Geotechnical-to-pile mapping across zones of varying soil, and refusal risk on hard strata
  • Batch supply sequenced to construction zones so installation crews never wait on steel
  • Yield-driven layout: GCR, row pitch and DC/AC ratio that set both energy and land cost

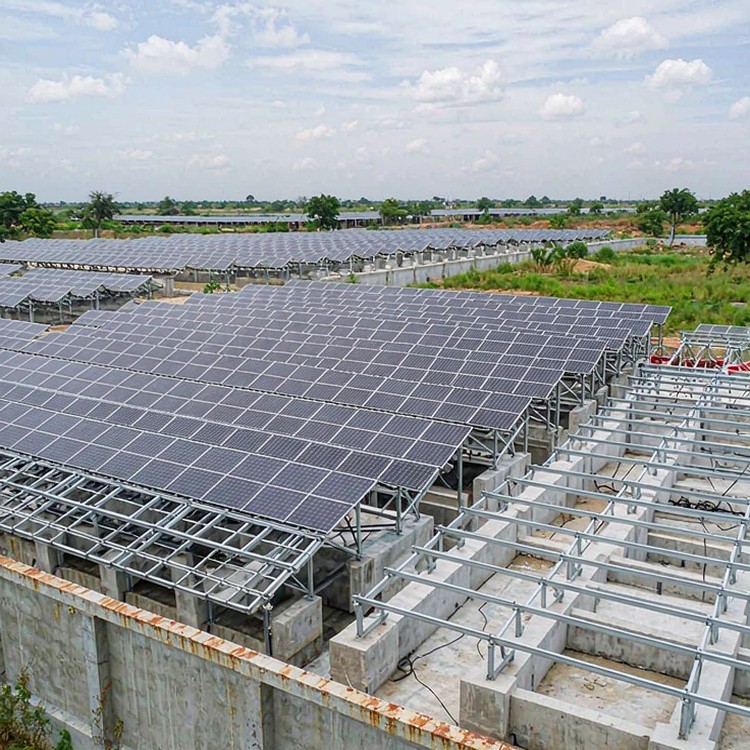

Utility-Scale Solar Farms - structure and foundation detail

Tres configuraciones para empezar

Three supply configurations cover most utility-scale procurement cases:

Línea económica

Q235B main steel, hot-dip galvanized to ISO 1461, driven piles. Best for: Large contiguous blocks with uniform, competent soil. Relative cost: 1.0 (baseline).

Solicitar una comparación →

Línea estándar

Q355B main members, 85 um+ zinc, pre-assembled tables and brackets. Best for: Typical utility tenders with standard code loads. Relative cost: +15 to +25%.

Solicitar una comparación →

Línea de sitio severo

Reinforced sections, duplex coating, sealed hardware, pre-drilling provision. Best for: Variable strata, high corrosivity or refusal risk. Relative cost: +35 to +50%.

Solicitar una comparación →

Why utility-scale projects are demanding

Utility-scale ground-mount concentrates risk in the two places that are hardest to change later: what is under the ground and how the material arrives. Module and inverter choices can be revised mid-project; a wrong foundation decision or a broken delivery sequence is paid for in construction, where every day of a hundred-megawatt programme has a real cost.

  • Soil strata can change every few hundred metres, so a single pile design rarely fits the whole site and a uniform assumption becomes a change order
  • Refusal on hard strata or rock stops the piling crew entirely, and the recovery method decides whether the schedule survives
  • Wind loads govern structure cost, and the perimeter and corner zones carry two to three times the internal loading, which only matters once the site is large
  • Hundreds of thousands of piles and brackets must arrive in construction sequence – batch logistics failures look like productivity failures on site
  • Yield optimisation and cost optimisation pull in opposite directions: wider row spacing protects yield, tighter spacing lowers land cost per megawatt

Requisitos de ingeniería

These are the inputs we require before freezing a utility-scale design. Each one changes the bill of quantities, and none can be substituted with a rule of thumb at this scale.

  • Geotechnical campaign sized to the site: boreholes at a density matched to soil variability, with pull-out and lateral test protocols agreed before design freeze
  • Soil-zone mapping: each foundation type and pile length assigned to a borehole zone, with pre-drilling provisions where refusal is likely
  • Wind load study using site-specific terrain and exposure, with uplift zoning and edge-zone reinforcement defined per array block
  • Structural fatigue check for clamps and rails over the full operating life, based on code or wind tunnel data for your module format
  • Batch and logistics plan: delivery sequenced to construction zones, with container plans and a stacking plan that matches the piling programme
  • DC/AC ratio and GCR agreed against the revenue structure, so yield, land cost and inverter sizing are optimised together rather than separately

Selection guidance: specify foundation type and pile length per soil zone, never site-wide. The savings from one conservative assumption across a whole site are usually a fraction of the cost of the change orders it creates.

Parámetros clave

ParámetroEspecificación típica
DeploymentFixed-tilt tables or single-axis trackers on driven or screwed piles
Capacity band5-100 MW, typically built in 20-50 MW blocks
Tilt and pitchFixed-tilt 20-30 deg typical; trackers at GCR 0.35-0.50
FoundationDriven SHS piles 60×60 to 100×100 mm, 1.2-2.5 m embedment, screw piles where refusal risk is high
Pile productivity150-300 piles per rig per day on competent soil, less where pre-drilling is required
DC/AC ratio1.30-1.50 for utility projects optimising revenue under time-of-use pricing
Land useTypically 5-10 acres per MW depending on GCR, latitude and terrain
Geotechnical scopeMinimum one borehole per 2 acres above 10 MW; denser in highly variable soils

Cómo lo entregamos

  • Soil-zone design packages: separate foundation and pile schedules per borehole zone rather than one site-wide specification
  • Refusal mitigation planning: pre-drilling provisions, pile tip geometry and contingent foundation types costed at proposal stage
  • Uplift zoning with stepped structure weight and fixing density across field, edge and corner zones
  • Tracker or fixed-tilt selection argued from the revenue model, not from a default preference
  • Batch delivery sequenced to construction zones, with weekly production visibility and a stacking plan that matches the piling programme
  • Yield-driven layout studies covering GCR, row pitch, backtracking behaviour and shading loss, so land cost and energy are optimised together

Normas y cumplimiento

  • Combinaciones de cargas de viento ASCE 7 / EN 1991 y sísmicas EN 1998 / IBC, cuando corresponda.
  • Niveles de prueba de carga mecánica del módulo IEC 61215 adaptados a la presión de diseño de su matriz.
  • Clases de ejecución EN 1090-1/-2 o AISC para componentes de acero estructural
  • Galvanizado ISO 1461 con masa de zinc escalonada según la categoría de corrosividad C2 a C5.
  • Gestión de calidad ISO 9001:2015 y cualificación documentada de proveedores.
  • Respaldo de DNV o equivalente en la revisión de viabilidad financiera para proyectos financiados.

Seguro de calidad

Cada lote se envía con certificados de fábrica, registros de espesor de recubrimiento y registros de pernos; las soldaduras cumplen con las normas EN 1090 o las clases de ejecución AISC. La garantía de la estructura es de 10 años, frente a una vida útil de diseño de 25 a 30 años, y los paquetes de repuestos están documentados para que las reparaciones del año 12 no dependan de la información del año 1.

Instalación y productividad en obra

Antes de comparar el precio del acero, pregunte cómo se instala una estructura. Nuestros sistemas se instalan con equipos de construcción estándar, sin herramientas patentadas ni soldaduras en obra en la ruta crítica. Las cimentaciones se instalan con plataformas estándar de la industria y plantillas que mantienen la tolerancia de posición; los módulos estructurales llegan preensamblados en kits secuenciados según su plan de construcción; el atornillado con control de torque, con valores de torque suministrados, reemplaza las conexiones soldadas; y los rangos de ajuste absorben la acumulación de tolerancias que dejan las obras civiles. Proporcionamos planos de instalación, un manual paso a paso, tablas de aceptación de torque y tolerancia, y asistencia remota durante su período de instalación. Si lo solicita, un supervisor capacita a su equipo en los primeros bloques.

Documentación que usted recibe

La documentación es tan importante como el acero. Con cada entrega, recibirá certificados de prueba de fábrica con trazabilidad a los números de colada; registros de galvanizado por lote según la norma ISO 1461 o la norma que usted especifique; informes de inspección dimensional de las plantillas de preensamblaje; trazabilidad de lotes de pernos y herrajes; planos finales donde se realizaron adaptaciones en obra; y un documento de garantía que detalla los casos de carga cubiertos, la vida útil de diseño y los procedimientos de reclamación. Todo está indexado, por lo que su registro de activos no depende de la memoria de un solo ingeniero.

Costos y consideraciones comerciales

  • Foundation choice typically moves total racking cost by 15-30 percent, more than any rail gauge optimisation
  • Steel price and galvanizing weight are the two dominant material variables and both should be stated explicitly in the quotation
  • Pile length steps are priced discretely, so refusal assumptions must be agreed before contract rather than absorbed as a change
  • Tracker supply adds 8-14 weeks to lead time versus fixed tables, and the premium must be justified by the revenue structure
  • Batch sequencing failures show up as idle piling crews, which is typically the largest avoidable cost on a utility-scale site

Puntos de referencia

  • The Bhadla Solar Park in Rajasthan, phased to roughly 2,245 MW, where summer air temperatures approach 50 C and racking combines hot-dip galvanizing with sand-aware clamps.
  • The Sudair solar plant in Saudi Arabia, a 1.5 GW project on sandy terrain using driven piles and roughly 3.5 million modules, demonstrating how single-package pile-and-structure supply compresses multi-hundred-megawatt schedules.
  • The Al Dhafra plant in Abu Dhabi, around 2 GW on roughly 3.5 million bifacial modules with single-axis trackers in high-dust conditions.
  • Utility-scale ground-mount programmes in Australia and Chile where geotechnical zoning and refusal mitigation planning became the decisive schedule variable rather than module supply.

Planificación de la vida útil y el mantenimiento

La planificación de reemplazos forma parte del diseño: la geometría de las abrazaderas permite el intercambio de módulos individuales sin necesidad de cortar los rieles, las cabezas de los pilotes admiten la renivelación tras el asentamiento y los paquetes de repuestos se dimensionan según la clase de entorno y la capacidad requerida. Esto garantiza que las reparaciones a mitad de vida útil sean rápidas, predecibles e independientes del catálogo de productos del proveedor original.

Cómo controlamos la entrega

EscenarioLo que hacemosLo que recibes
Data reviewgeotechnical coverage and load assumptions checked before any pricingdata gap schedule and assumption register
Soil zoningfoundation type and pile length assigned to each borehole zonesoil zone map and pile schedule
Design freezewind and fatigue cases resolved, shop drawings signed by both engineering teamssigned shop drawings and structural calculation notes
Producciónweld quality, hole position and coating thickness sampled per batchbatch traceability sheet and QC records
Pre-envíocontainer loading sequence matched to construction zonespacking list, loading photos and stacking plan
Entrega del sitiopile acceptance criteria and torque values confirmed before mass installation startsmethod statement, torque table and warranty letter

Send your geotechnical report and layout – we will return a soil-zone foundation plan, a pile count estimate and a costed supply package for your financial model.

Guías en este grupo

Sistemas de estanterías de inclinación fija a escala industrial

Lowest delivered cost per megawatt with minimal moving parts and simple maintenance.

Abrir la guía →

Sistemas de seguimiento de un solo eje a escala industrial

Drive architecture, control strategy and the revenue cases that justify tracking.

Abrir la guía →

Sistemas de cimentación sobre pilotes para parques eólicos a gran escala

Driven, screwed and rammed piles, soil zoning, refusal mitigation and pull-out verification.

Abrir la guía →

Directorios de aplicaciones relacionadas

Esta escala se suele combinar con los siguientes grupos de aplicación, que abarcan el terreno, el tipo de suelo y las condiciones del emplazamiento.

Preguntas frecuentes

How do you set pile length across a site with variable soil?
By mapping the geotechnical report to the layout. Borehole zones are drawn on the site plan, and each zone receives its own pile type and length schedule. Where a zone boundary is uncertain, we design a pile that can accommodate both cases with a stated adjustment range, and we price the pre-drilling option separately so the decision stays visible rather than buried in a contingency.
When is a tracker worth the premium over fixed-tilt?
When the revenue structure pays for generation in the hours tracking produces most. Single-axis trackers typically add 15 to 25 percent annual yield, but the premium is 8 to 14 weeks of lead time plus moving parts to maintain. On a flat feed-in tariff with cheap land, fixed-tilt usually wins; under time-of-use pricing, a capacity market or a high land cost, tracking frequently pays back inside a few years.
Can you supply piles and structures as one package?
Yes, and on large sites it is usually the right choice. A single package removes the tolerance interface argument between two suppliers, which is where most schedule slippage originates. We sign the tolerance interface matrix before fabrication, sequence delivery to your construction zones and hold one party accountable for the pile head to structure connection.
What geotechnical work do you need before you can quote?
Borehole logs with soil classification, groundwater level and preferably pull-out or lateral test data. Above 10 MW we would expect a density of at least one borehole per two acres, and denser where the soil is highly variable. If the campaign is not complete, we quote with clearly stated assumptions and re-price the affected zones once the results are in.
How do you handle refusal during pile driving?
It is planned for, not discovered. Before fabrication we identify the zones where refusal is plausible from the geotechnical data, and cost three responses: pre-drilling, a change of pile tip geometry, or switching to screw piles. The chosen response is written into the method statement with acceptance criteria agreed on site, so the crew knows what to do rather than stopping the programme.

Lo que necesitamos citar

  • Site layout with target capacity, planned construction zones and build sequence
  • Geotechnical report with borehole logs, groundwater level and any test pile results
  • Design wind speed, terrain category, snow load and any seismic requirement
  • Revenue structure or tariff basis, so tracker versus fixed-tilt can be evaluated properly

Hable con un ingeniero estructural.

Envíenos los datos de su emplazamiento, la capacidad prevista y el programa de construcción, y nuestros ingenieros le presentarán un concepto de estructura, una estimación de cantidades y un paquete de suministro con su correspondiente presupuesto.
